用汗水和奮斗刻畫新的年輪——2022年元旦長江水務公司DN1000管道搶修紀實

發布時間:2022-01-05

  2022年1月1日下午2點,隨著江平路管道沖洗結束,開啟揚子路與江平路DN1000閘門,恢復正常供水,江平路與司徒廟路交叉口DN1000管道搶修任務順利完成。經歷17個小時的“奮戰”,長江水務公司全體搶修人員度過了一個不尋常的跨年之夜。

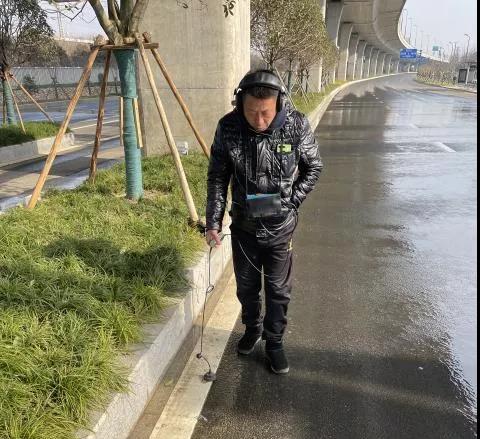

  2021年12月31日上午10點,長江水務公司接到數字化城管工單“司徒廟路地下自來水管漏水”!經現場查勘,確認江平路-司徒廟DN1000過路管道破裂。該段管道是西湖供水增壓站出水管道,關系到西北片區的正常供水,必須盡快搶修!隨即,管道測漏人員到場檢測確定漏點。

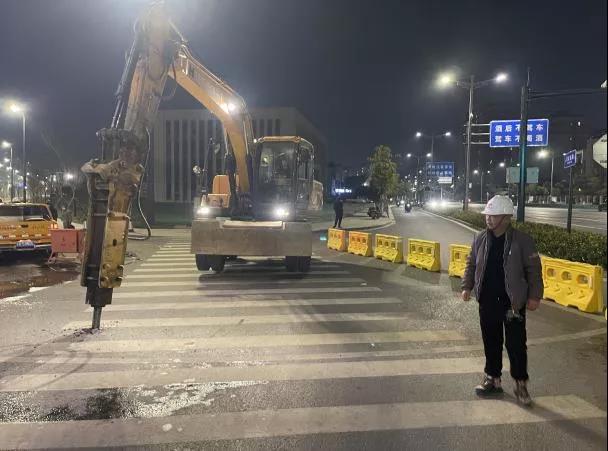

  長江水務潤元公司緊急召開搶修方案討論會,做好搶修施工準備工作,并協調供水調度中心對西湖增壓站實施降壓供水,晚上7點,管道搶修工作全面開始。搶修現場破碎機和發電機轟鳴,熱火朝天,新年伴隨著遠處傳來的鞭炮聲如期而至。在辭舊迎新的跨年之夜,搶修施工人員冒著凜冽的寒風,奮戰在搶修一線,地下管線密集交織、道路結構層堅硬、漏水不斷滲入工作坑內,給搶修帶來了很大困難,大家各司其職,克難求進,加快工作進程。

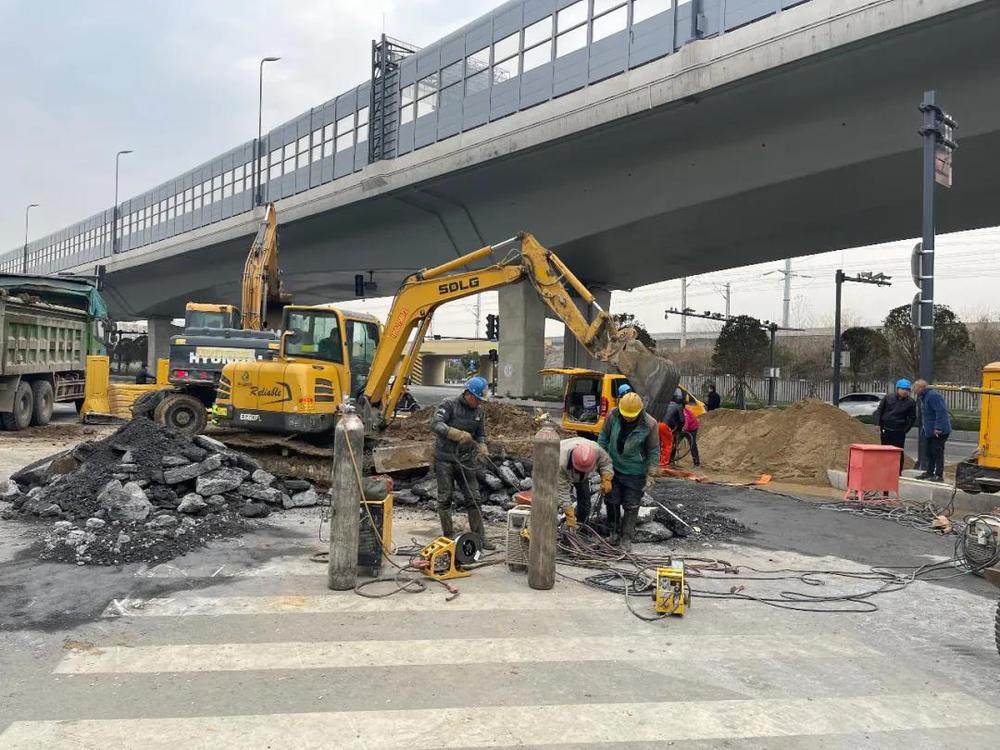

  凌晨2點,管道漏水點被挖出,修復漏點須重新燒制管道焊縫。搶修人員關閉管道兩端DN1000閘門,打開DN500排污閥,余水排空后進行焊接。凌晨4點,割除管道頂部鋼板,放置止水氣囊,利用水泵將管內余水排凈。上午7點,處理管道內、外的焊縫。因管道屬于受限空間,為確保人員安全,每20分鐘輪換1名焊工進入管道內焊接。9點,管道內、外的焊縫焊接完畢,拆除兩側止水氣囊,并加固管道頂部焊縫。11點,管道焊接全部結束,聯系長江水務公司供水調度中心,開啟西側DN1000閘門,對管道進行沖洗。經過3個小時的沖洗,管道內自來水的水質達到出廠水質要求。下午2點,開啟東側DN1000閘門,西湖增壓站恢復正常供水壓力。
